Kaiyun(中国)开云·官方网站

开云体育 开云平台西双版纳融创2023年最新工程进度业主终于有希望了! | Kaiyun.com(开云)
欢迎来到潍坊开云限公司,Kaiyun竭诚为您服务!

主页 > 新闻动态 > 公司

开云体育 开云平台西双版纳融创2023年最新工程进度业主终于有希望了!

时间:2023-05-03 05:34 来源:网络

  开云体育 开云官网开云体育 开云官网4栋:主体结构完成,砌筑及二构结构完成,外墙抹灰完成,门窗框安装完成80%,室内水电二次预埋完成50%

  9栋:主体结构完成,砌筑及二构结构完成,室内抹灰完成,外墙抹灰完成1层、3—10层,栏杆安装完成3—6层、8—11层,窗框安装完成3—11层,水电穿线%,一层地坪完成

开云体育 开云平台西双版纳融创2023年最新工程进度业主终于有希望了!(图1)

  10栋:主体结构完成,砌筑及二构结构完成,室内抹灰完成,外墙抹灰完成1层、3—11层,栏杆安装完成3—6层、8—11层,给排水完成60%,外装完成60%,一层地坪完成

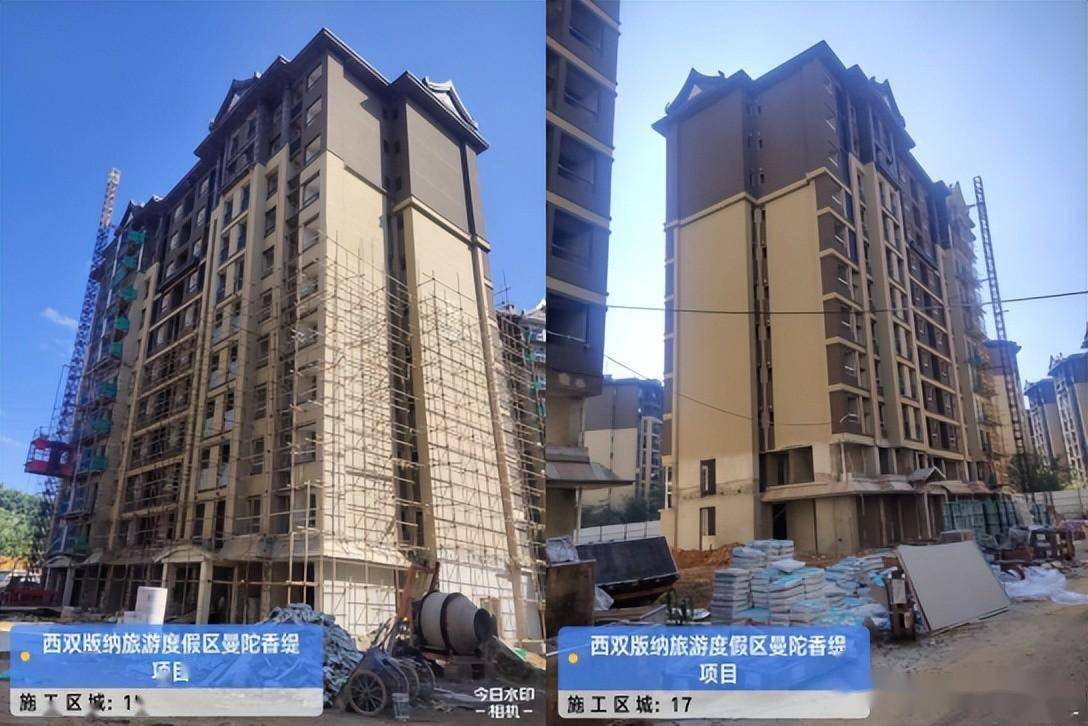

  14栋:主体结构完成,砌体及二构结构完成,室内抹灰完成,外墙抹灰完成。栏杆安装完成3—6层、8—11层,窗框安装完成3—11层,给排水完成60%,外装完成60%,一层地坪完成

开云体育 开云平台西双版纳融创2023年最新工程进度业主终于有希望了!(图2)

  15栋:主体结构完成,砌体及二构结构完成,室内抹灰完成,外墙抹灰完成。栏杆安装完成3—6层、8—11层,窗框安装完成3—11层,室内水电4层穿线%,一层地坪完成

  17栋:主体结构完成,砌筑及二构完成,内墙抹灰完成,外墙抹灰完成,门窗、栏杆安装完成40%,给排水完成30%,外装完成50%,一层地坪完成

开云体育 开云平台西双版纳融创2023年最新工程进度业主终于有希望了!(图3)

  18栋:主体结构完成,砌体及二构结构完成,室内抹灰完成,外抹灰完成,栏杆安装完成3—6层、8—11层,窗框安装完成3—11层,给排水完成60%,外装完成60%,一层地坪完成

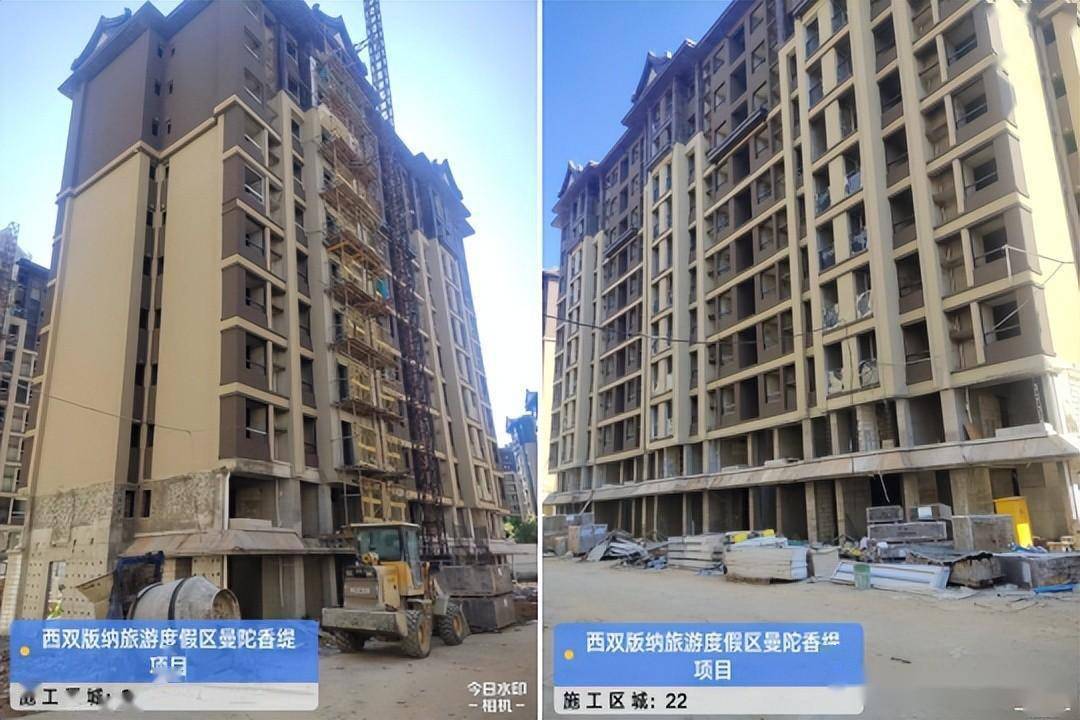

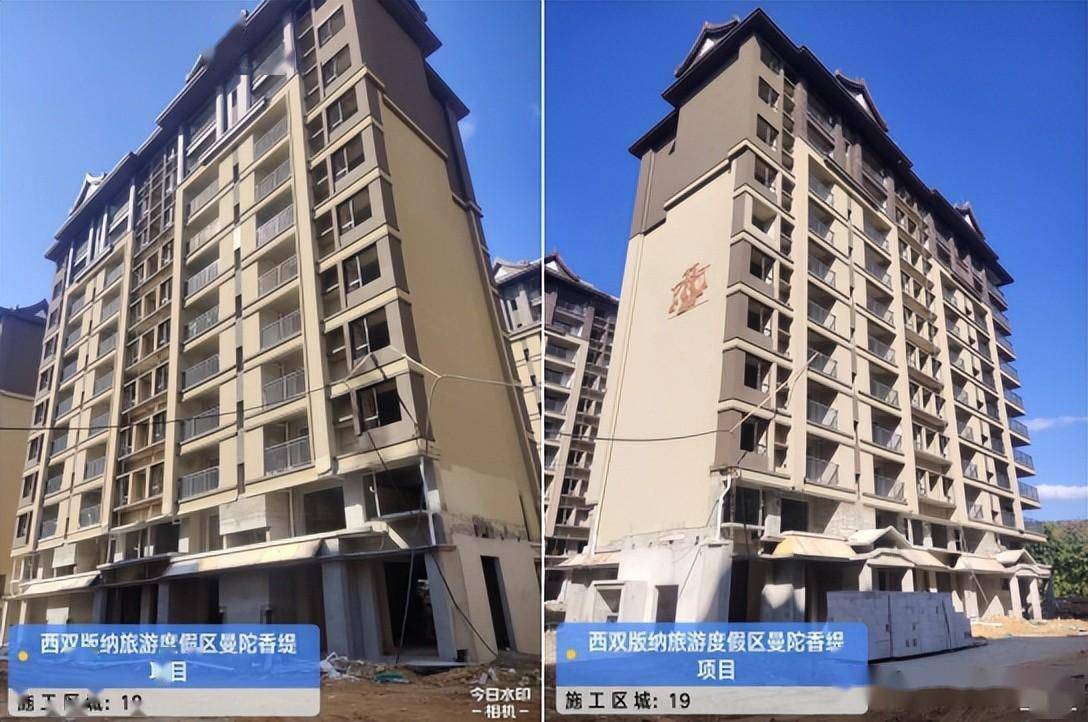

  19栋:主体结构完成,砌筑及二构结构完成,室外抹灰完成3—11层,室内抹灰完成2—11层,栏杆安装完成3—6层、8—11层,窗框安装完成3—11层,给排水完成80%,外装完成60%,一层地坪完成

开云体育 开云平台西双版纳融创2023年最新工程进度业主终于有希望了!(图4)

  21栋:主体结构完成,砌筑及二构完成,室外抹灰完成1层、3—11层,内抹完成,门窗、栏杆安装完成40%,外装完成60%,给排水完成60%,一层地坪完成

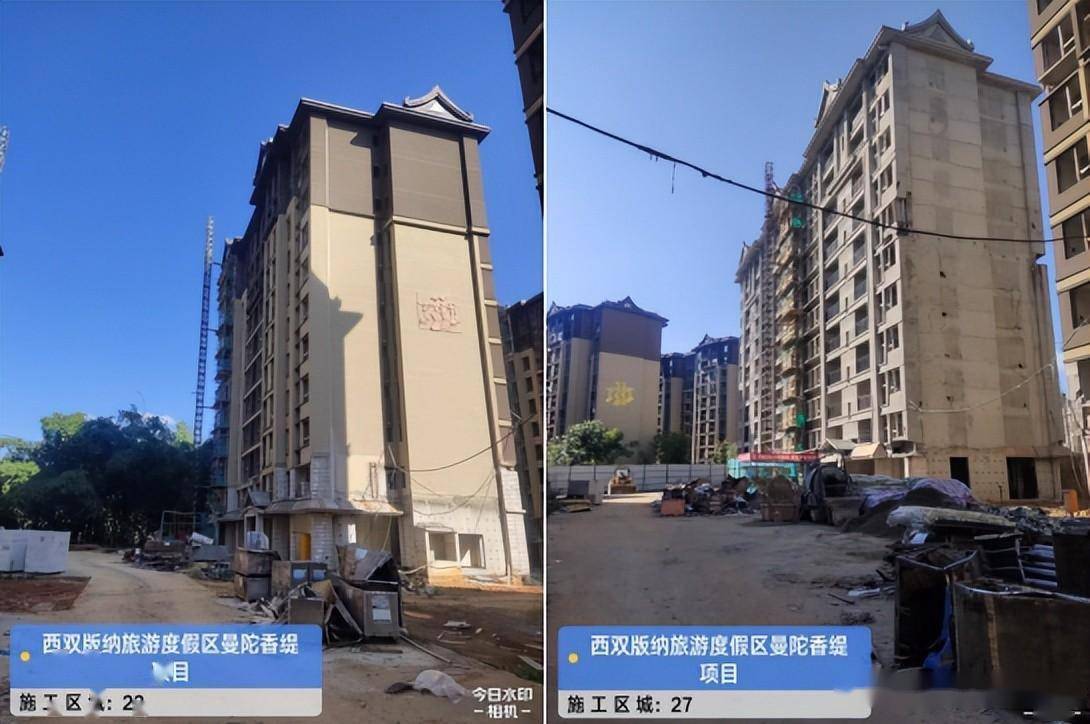

  22栋:主体结构完成,砌体及二构结构完成,室外抹灰完成1层、3—11层,内抹完成,室内抹灰完成2—11层,门窗、栏杆安装完成60%,外装完成60%,给排水完成60%,一层地坪完成

开云体育 开云平台西双版纳融创2023年最新工程进度业主终于有希望了!(图5)

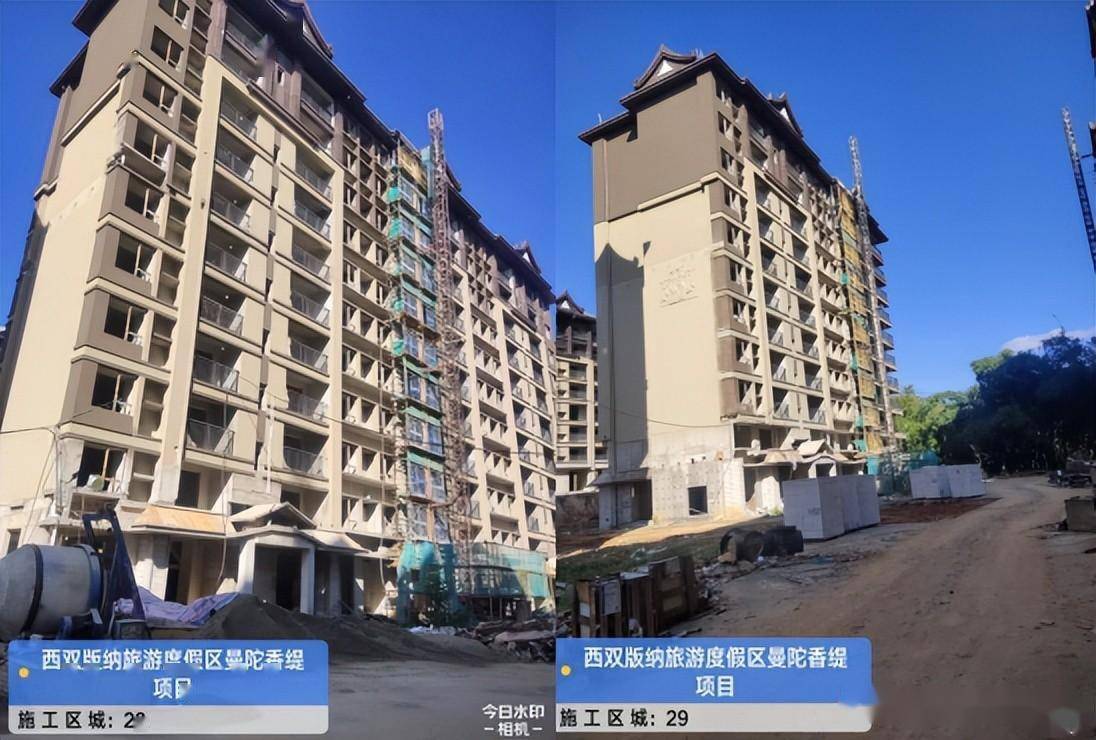

  23栋:主体结构完成,砌体及二构结构完成,室外抹灰完成1层、3—11层,室内抹灰完成,栏杆安装完成3—6层、8—11层,窗框安装完成3—11层,给排水完成80%,外装完成60%,一层地坪完成

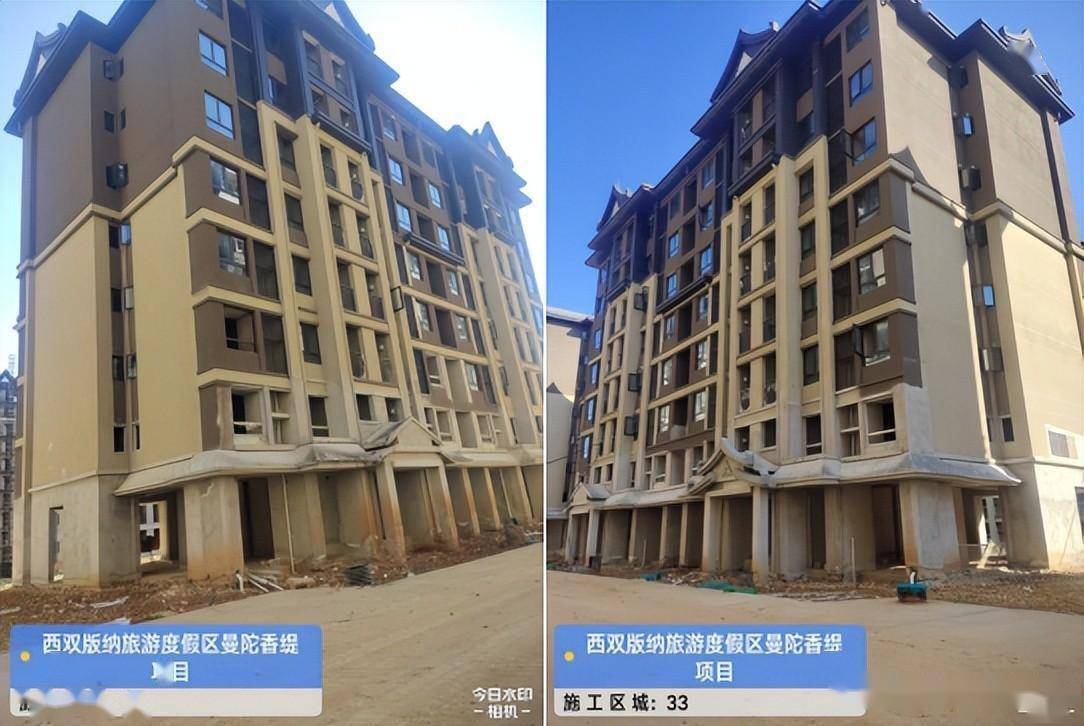

  27栋:主体结构完成,砌筑及二构结构完成2—屋面层,外墙抹灰完成2-屋面层,内墙抹灰完成20%,门窗栏杆安装完成40%,给排水完成60%,一层地坪完成

开云体育 开云平台西双版纳融创2023年最新工程进度业主终于有希望了!(图6)

  28栋:主体结构完成,砌筑及二构完成2—屋面层,内墙抹灰完成4-屋面层,外墙抹灰完成2-屋面层,门窗栏杆安装完成60%,给排水完成80%,外装完成60%,一层地坪完成

  29栋:主体结构完成;砌筑结构完成2—屋面层,室外抹灰完成3—11层,室内抹灰完成,栏杆安装完成3—6层、8—11层,窗框安装完成3—11层,给排水完成80%,外装完成60%,一层地坪完成

  3#地下室:土建工程:砌筑完成90%,抹灰完成80%,腻子完成60%,地坪完成40%,机电安装:照明穿线%

  消防工程:喷淋、消防管道安装完成70%,风管安装完成40%,电系统穿线%,消防泵房设备安装完成90%

开云体育 开云平台西双版纳融创2023年最新工程进度业主终于有希望了!(图7)

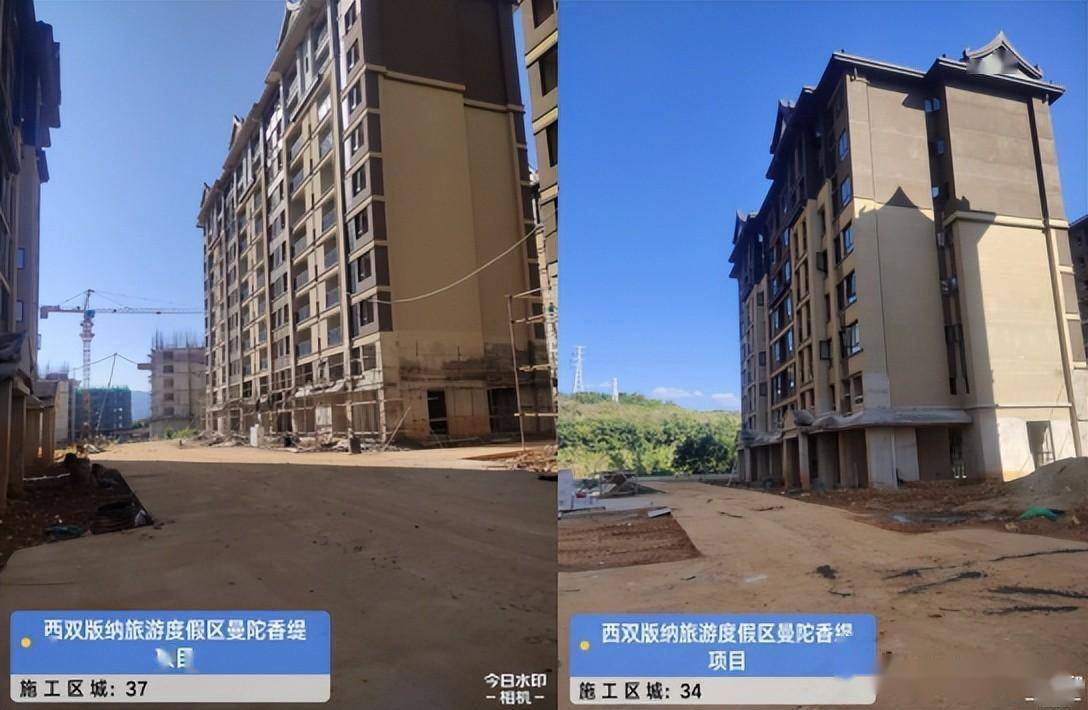

  32栋:主体结构完成,砌体结构完成;内外墙抹灰完成,窗框安装2—8完成,栏杆安装2—8完,外立面完成3—8层,室内水电穿线栋:主体结构完成,砌体结构完成;内外墙抹灰完成,窗框安装2—8完成,栏杆安装2—8完成,外立面完成2—8层,室内水电穿线%

开云体育 开云平台西双版纳融创2023年最新工程进度业主终于有希望了!(图8)

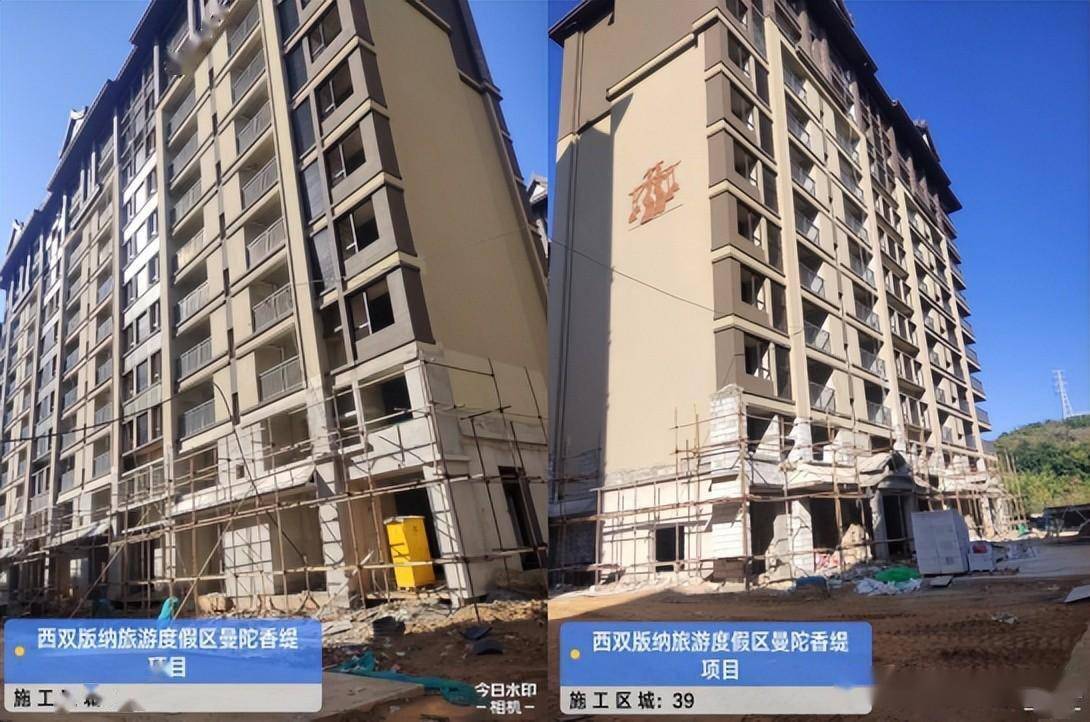

  34栋:主体结构完成,砌体结构完成,内外墙抹灰完成,窗框安装2—8完成,栏杆安装2—8完成,外立面完成2—8层,外立面完成2—8层,水电穿线%

  37栋:主体结构完成,砌体结构完成,室内抹灰完成,外墙抹灰完成,外立面完成60%,门窗栏杆安装完成50%,给排水安装完成50%,一层地坪完成

开云体育 开云平台西双版纳融创2023年最新工程进度业主终于有希望了!(图9)

  38栋:主体结构完成;砌体结构完成,室内抹灰完成,室内抹灰完成,栏杆安装完成3—6层、8—11层,给排水安装完成60%,一层地坪完成

  39栋:主体结构完成11层;砌体结构完成;室内抹灰完成,室外抹灰完成2—11层,栏杆安装完成3—6层、8—11层,窗框安装完成3—11层,室内卫生间js防水3—11层完成,给排水安装完成90%,一层地坪完成

开云体育 开云平台西双版纳融创2023年最新工程进度业主终于有希望了!(图10)

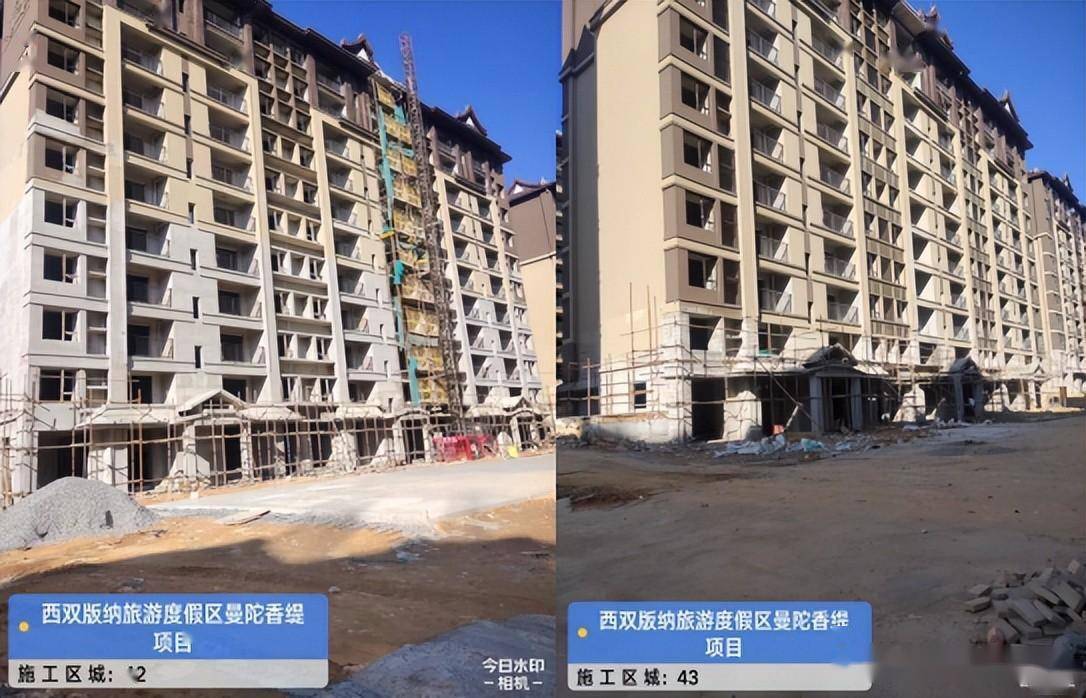

  42栋:主体结构完成,砌体结构完成,外墙抹灰完成,室外抹灰完成,外立面完成50%,门窗栏杆安装完成60%,给排水安装完成60%,一层地坪完成

  43栋:主体结构完成,砌体结构完成,外墙抹灰完成,室内抹灰完成,栏杆安装完成3—6层、8—11层,窗框安装完成3—11层,给排水安装完成80%,一层地坪完成

开云体育 开云平台西双版纳融创2023年最新工程进度业主终于有希望了!(图11)

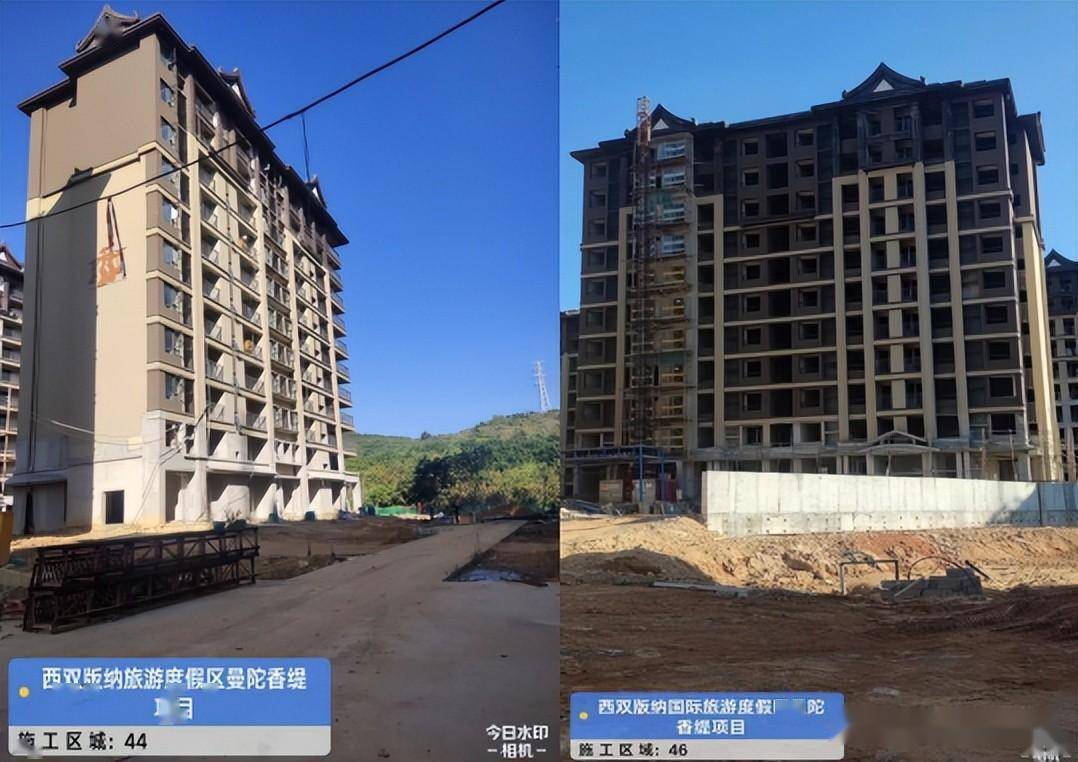

  44栋:主体结构完成,外墙抹灰完成,室内抹灰完成,栏杆安装完成3—6层、8—11层,窗框安装完成2—11层,外立面完成3—11层,给排水安装完成80%室内精装:室内卫生间3—11层回填完成 ,一层地坪完成

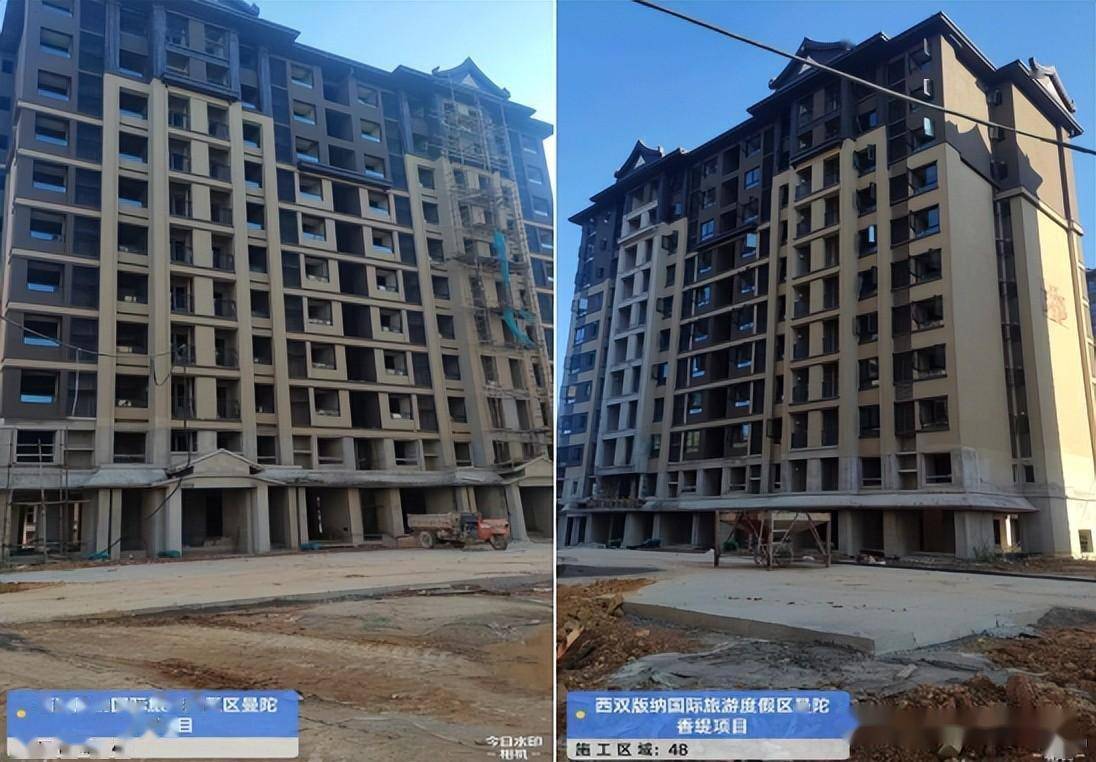

  46栋:主体结构完成,砌筑完成,室内外抹灰完成,门窗栏杆安装完成40%,外立面完成50%,给排水安装完成50%,一层地坪完成

开云体育 开云平台西双版纳融创2023年最新工程进度业主终于有希望了!(图12)

  47栋:主体结构完成,砌体结构完成,内外墙抹灰完成,窗框安装3—11层完成,栏杆安装完成成3—6层、8—11层,外立面完成3—11层,给排水安装完成80%,一层地坪完成

  48栋:主体结构完成,砌体结构完成,外墙抹灰完成,室内抹灰完成,栏杆安装完成3—6层、8—11层,外立面完成3—11层,给排水安装完成80%,室内精装:室内卫生间3—11层回填完成 ,一层地坪完成

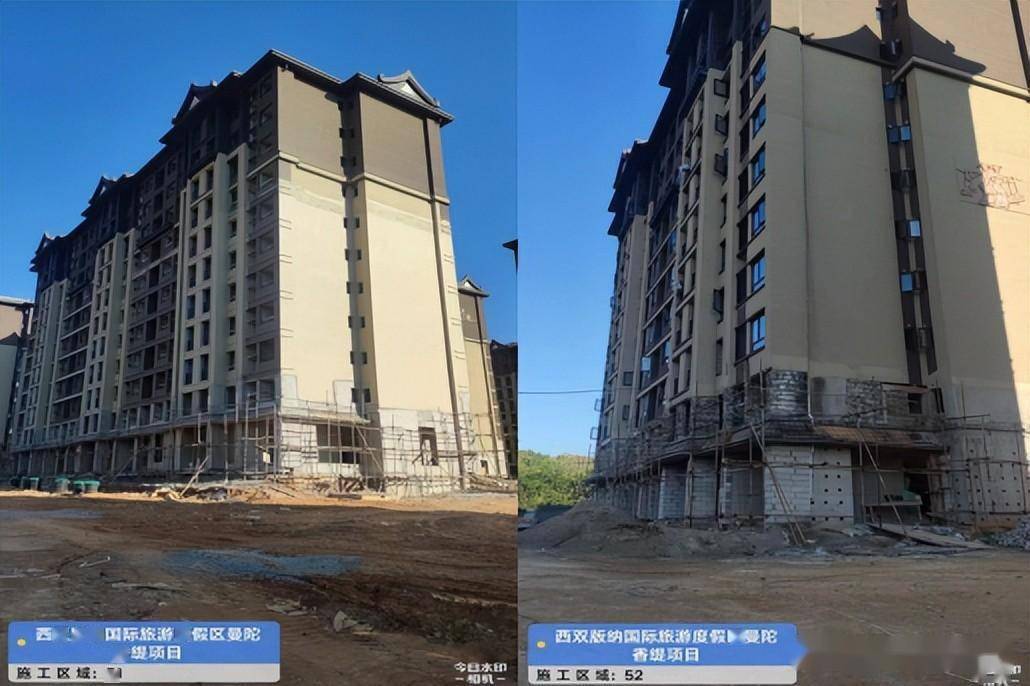

开云体育 开云平台西双版纳融创2023年最新工程进度业主终于有希望了!(图13)

  51栋:主体结构完成,砌筑结构完成,室内抹灰完成层,门窗栏杆安装完成70%,外立面完成4-11层,给排水安装完成60%,一层地坪完成

  52栋:主体结构完成,砌体结构完成2—屋面层,室内抹灰完成,外墙抹灰完成2—11层,栏杆安装完成3—6层、8—11层,外立面完成3—11层,室内水电穿线%,室内精装:室内卫生间3—11层回填完成,4层样板层完成30%,一层地坪完成

  2#地下室:土建:砌筑完成60%,抹灰完成50%,腻子完成40%,机电安装:照明穿线%,生活泵房水泵、水箱安装完成;消防:喷淋、消防管道安装完成30%

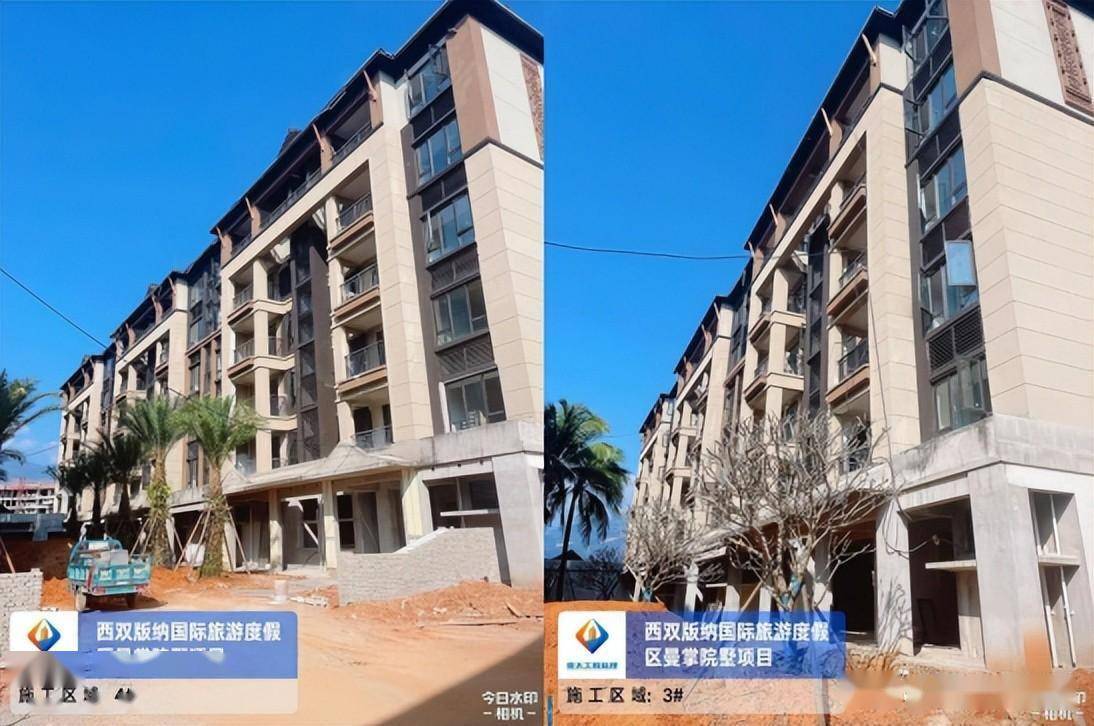

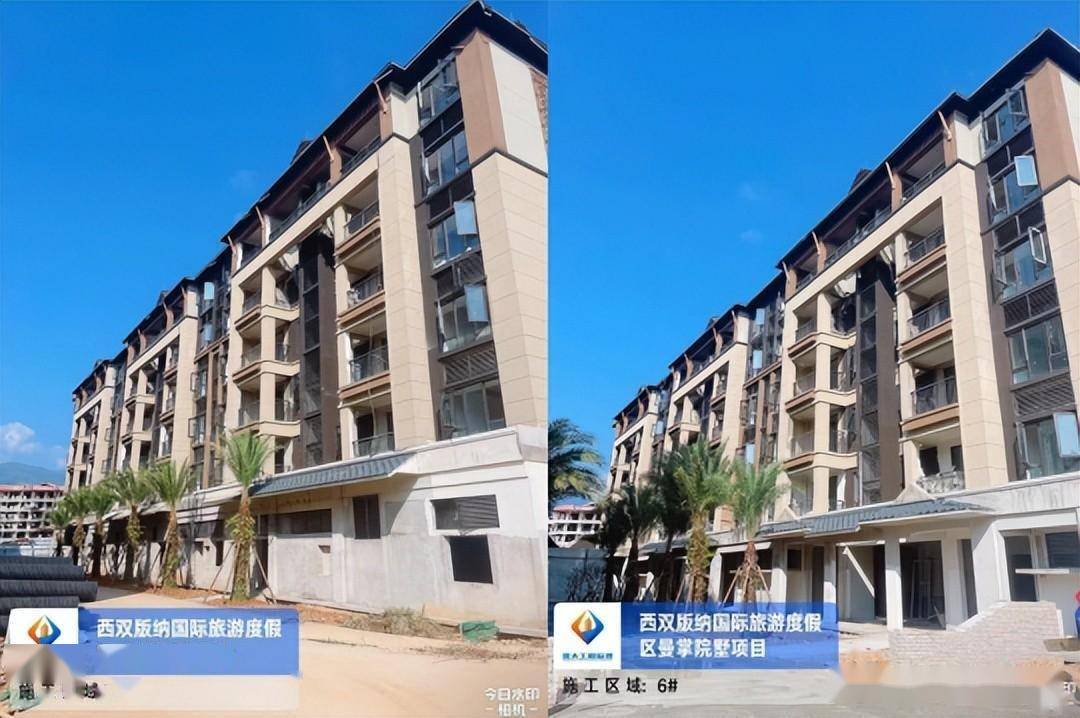

  1栋土建完成,精装修完成室内卫生间回填、铺贴、腻子,室内线栋土建完成,精装修完成室内卫生间回填、铺贴、腻子,室内线已穿

开云体育 开云平台西双版纳融创2023年最新工程进度业主终于有希望了!(图14)

开云体育 开云平台西双版纳融创2023年最新工程进度业主终于有希望了!(图15)

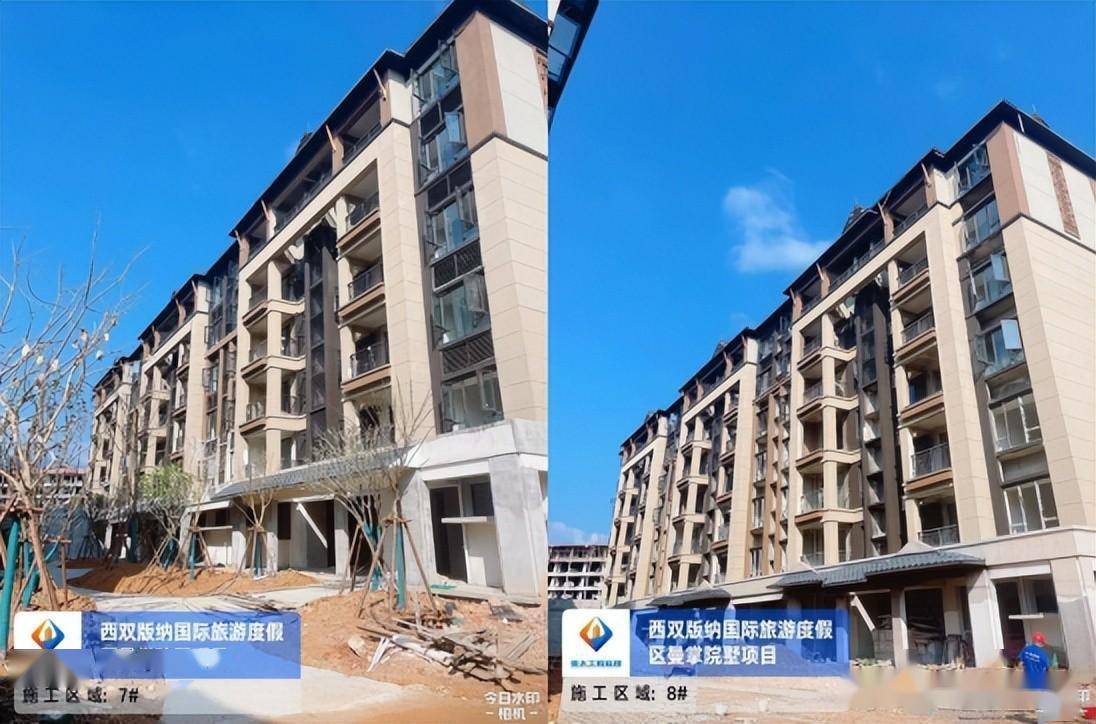

  7栋土建完成,精装修完成室内卫生间回填、铺贴、腻子完成,室内线栋土建完成,精装修完成室内卫生间回填、铺贴、腻子完成,公区龙骨完成,室内线已穿

开云体育 开云平台西双版纳融创2023年最新工程进度业主终于有希望了!(图16)

  9栋土建完成,精装修完成室内卫生间回填、铺贴、腻子完成,公区龙骨完成,室内线栋土建除商铺屋面工程细部结构未完外,其他基本完成

开云体育 开云平台西双版纳融创2023年最新工程进度业主终于有希望了!(图17)

  11栋土建除商铺屋面工程细部结构未完外,其他基本完成,精装修完成室内卫生间回填、铺贴完成

  58栋结构封顶、砌筑完成21层,内粉完成11层、石膏砂浆8层,外粉14层

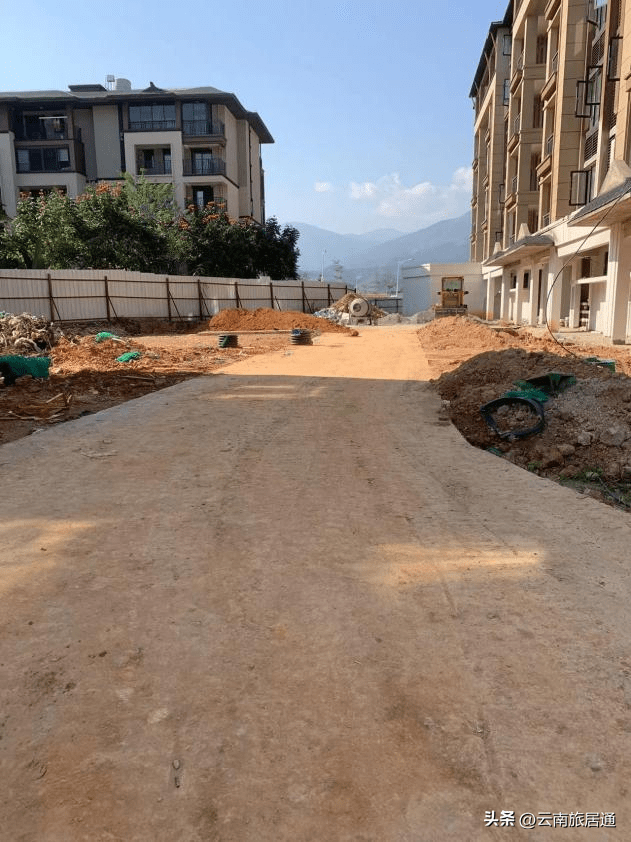

  1、二批次:小市政1-8栋商铺及住宅、16、17、18栋完成50%,10-11栋商铺完成85%,13、14、15栋完成80%,道路完成1-2栋消防通道,3-4栋消防通道,5-6栋消防通道,7-8栋消防通道;园林回填完成100%,乔木2-8栋巷道种植完成,1-18巷道,54-55栋回填完成2、三批次:土方回填54-55栋完成,其他未施工

开云体育 开云平台西双版纳融创2023年最新工程进度业主终于有希望了!(图18)

  3、消防主管二批次完成95%、,通风管二批次完成90%、三批次消防主管完成30%,通风管完成30%,喷淋二批次基本完成、三批次完成30%

  1-2栋、23-25栋主体结构已经封顶;3栋主体结构完成五层;4、5、7、8、9栋2-6层砌体完成;6栋2-6层砌体完成,外墙抹灰完成,门窗完成2-6层,外立面完成2-6层;10栋砌体结构完成6层,室内外抹灰完成2-6层,门窗完成2-6层;11栋砌体结构完成2-6层,室内外抹灰完成2-6层,门窗完成2-6层,外立面完成2-6层;12栋砌体结构完成2-6层,室内外抹灰完成1层,门窗完成2-6层;13栋砌体结构完成2-6层,室内外抹灰完成2-6层,门窗完成2-6层,外立面完成3-6层;26栋27栋29栋33栋砌体结构完成6层,室内外抹灰完成6层,门窗完成2-6层,外立面完成2-6层,外架拆除完成;28栋主体结构已经封顶,砌体结构完成2-6层,室内外抹灰完成1层;30栋主体结构已经封顶,砌体结构完成2-6层;31栋主体结构已经封顶;32栋34栋砌体结构完成2-6层;41栋主体6层结构完成;42栋主体13层结构完成。

  2、04地块钢管扣件钢笆网清理95%,建渣清理完成95%,03地块钢管扣件清理完成40%

  3、新总包中核临时板房搭设完成,正在进行地砖铺贴,布线、办公区回填等工作

开云体育 开云平台西双版纳融创2023年最新工程进度业主终于有希望了!(图19)

  4、机械使用情况:龙工855装载机1台倒运材料;小挖机1台配合办公区土方回填

  60栋土建完成,61栋土建完成,给水二配完成,62栋土建完成,精装修完成室内卫生间防水已完成、腻子完成10层,砖已上楼,吊顶完成2-11层,贴砖完成1层,63栋土建完成,精装修完成室内卫生间回填、防水已完成,腻子完成5层,贴砖完成2层,室内吊顶已完成,64栋土建完成、室内吊顶已完成10层,防水已完成。

  声明:该文观点仅代表作者本人,搜狐号系信息发布平台,搜狐仅提供信息存储空间服务。发布于:开云 开云体育官网开云 开云体育官网

Copyright © 2023-2025 开云 - kaiyun.com 版权所有鲁ICP备20015392号
